Termoeléctrica Esmeraldas III inicia pruebas con 10 megavatios y apunta a 30 MW

3 min de lectura
Inicio de operaciones en fase de prueba La Termoeléctrica Esmeraldas III ha retomado su actividad con el inicio de su fase de pruebas, logrando generar 10 megavatios que ya se integran al sistema eléctrico nacional. Este avance se produce en el kilómetro 7 de la...
Imagen destacada: Termoeléctrica Esmeraldas III inicia pruebas con 10 megavatios y apunta a 30 MW
Fútbol Show

Inicio de operaciones en fase de prueba

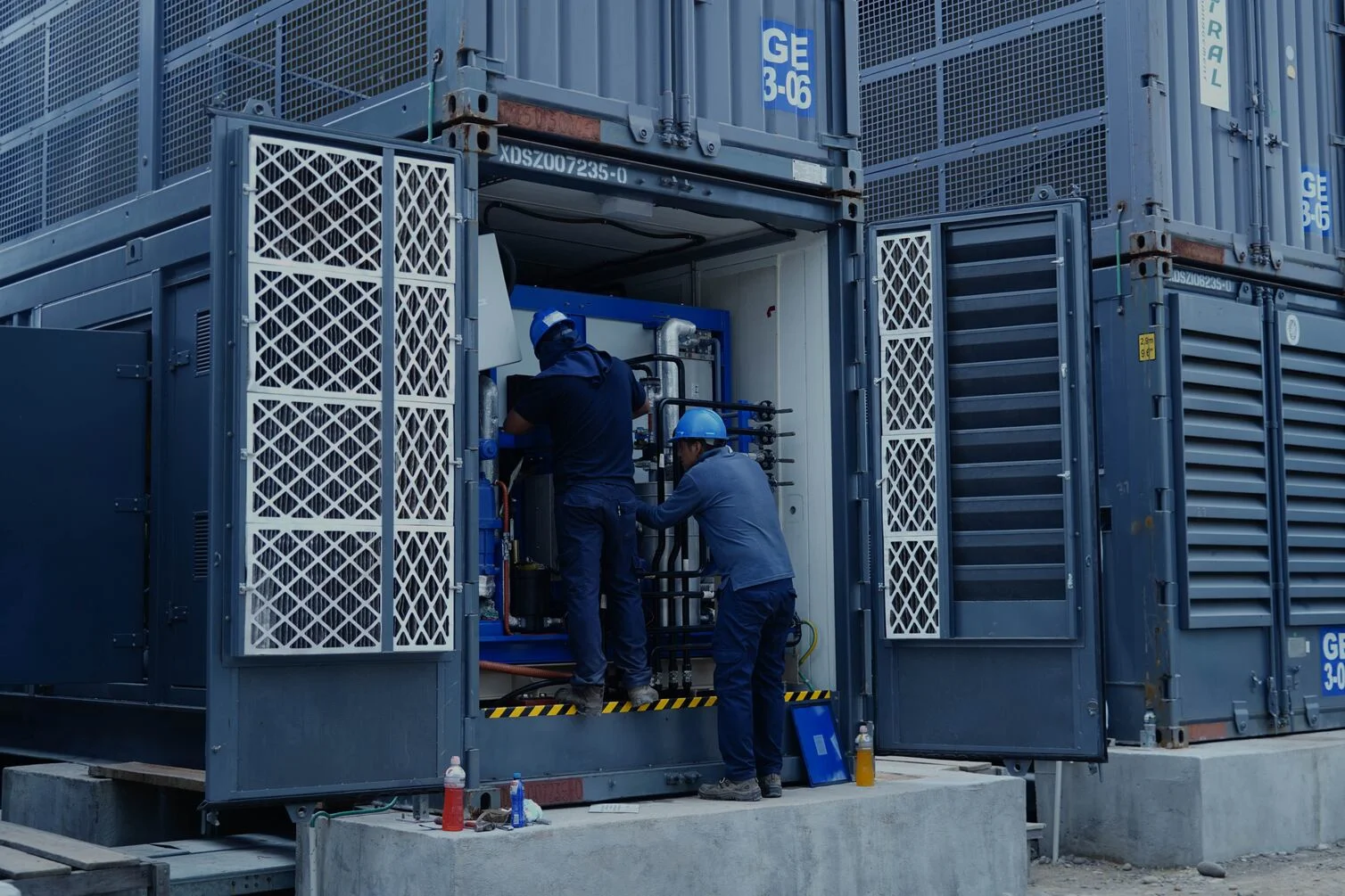

La Termoeléctrica Esmeraldas III ha retomado su actividad con el inicio de su fase de pruebas, logrando generar 10 megavatios que ya se integran al sistema eléctrico nacional. Este avance se produce en el kilómetro 7 de la vía Esmeraldas – Atacames, donde técnicos especializados han reactivado parcialmente el proyecto tras meses de paralización.

Durante las primeras evaluaciones, ocho unidades de generación han sido encendidas con éxito, permitiendo comprobar el funcionamiento de los equipos y su aporte energético. Este proceso forma parte de una estrategia progresiva para garantizar la estabilidad del sistema antes de alcanzar niveles superiores de producción.

Meta inmediata: alcanzar 30 megavatios

El objetivo a corto plazo es activar un total de 16 motores, lo que permitirá elevar la capacidad de generación hasta los 30 megavatios. Según los técnicos, la incorporación de nuevas unidades se realizará de forma gradual, especialmente en horarios de alta demanda eléctrica.

Cada motor tiene una capacidad aproximada de 1,9 megavatios a plena carga, aunque en esta fase inicial algunos operan por debajo de su capacidad máxima para asegurar un rendimiento estable. Con el encendido de nuevos motores, se espera incrementar el aporte energético en las horas pico, entre las 17:00 y las 21:00.

Reactivación tras conflictos contractuales

El proyecto había sido suspendido en octubre de 2025 debido a desacuerdos entre la empresa contratista y la entidad estatal encargada. Esta situación generó un retraso significativo en la ejecución de la obra, dejando inconclusa gran parte de la infraestructura prevista.

Tras casi un año de inactividad, la reactivación ha sido liderada por un equipo técnico conformado por especialistas en áreas eléctricas, electrónicas y mecánicas. Su labor se centra en recuperar la operatividad de las unidades disponibles y garantizar condiciones seguras para su funcionamiento.

Desafíos técnicos en la puesta en marcha

Uno de los principales problemas detectados ha sido el deterioro de componentes eléctricos debido a factores climáticos, especialmente la humedad. Se han identificado contactores sulfatados, lo que ha obligado a reemplazar piezas clave para asegurar el correcto desempeño de los equipos.

A pesar de estos inconvenientes, los trabajos avanzan con el apoyo de personal técnico que ha facilitado el encendido de varias unidades. Este esfuerzo ha permitido restablecer parcialmente la capacidad operativa de la planta.

Impacto en el sistema eléctrico nacional

La incorporación de energía desde la Termoeléctrica Esmeraldas III representa un refuerzo importante para el suministro eléctrico, especialmente en momentos de alta demanda. El proyecto completo contempla una capacidad de 91 megavatios, lo que lo convierte en una pieza clave para fortalecer la infraestructura energética del país.

Actualmente, solo una parte del proyecto está en funcionamiento, mientras que otras áreas permanecen limitadas por aspectos técnicos y legales. Sin embargo, el avance en esta fase de pruebas marca un paso relevante hacia la recuperación total de la planta.
